原状回復だけで貸せる?必要修繕とバリューアップ工事の線引き

執筆・編集大家の管理見直し編集部公開日

貸す前の工事は、異常が疑われる箇所の点検、生活に必要な修繕、家賃アップや借り手に選ばれやすくするための任意の改善の順で決めます。「原状回復一式」という工事名だけでは、次の募集に必要な範囲は分かりません。必要修繕を共通にしたうえで、部分改善と全面改修を別案で比べると判断しやすくなります。

見積もりは3つに分ける

点検が必要な不具合、貸出に必要な修繕、任意の改善を分けます。原因未確認の不具合を内装で覆う工事は先に決めず、工期と募集開始条件まで確認します。

目次

工事は安全・使用上の修繕から決める

漏水跡、電気やガス設備の異常、床や壁の不自然な変形などがあれば、まず管理会社や該当分野の専門業者へ点検を依頼します。写真だけで原因や安全性を判断せず、点検結果に応じて必要な修繕を決めてください。差し迫った危険が疑われる場合は、使用や立入りを控え、管理会社・供給事業者等の緊急窓口へ連絡します。

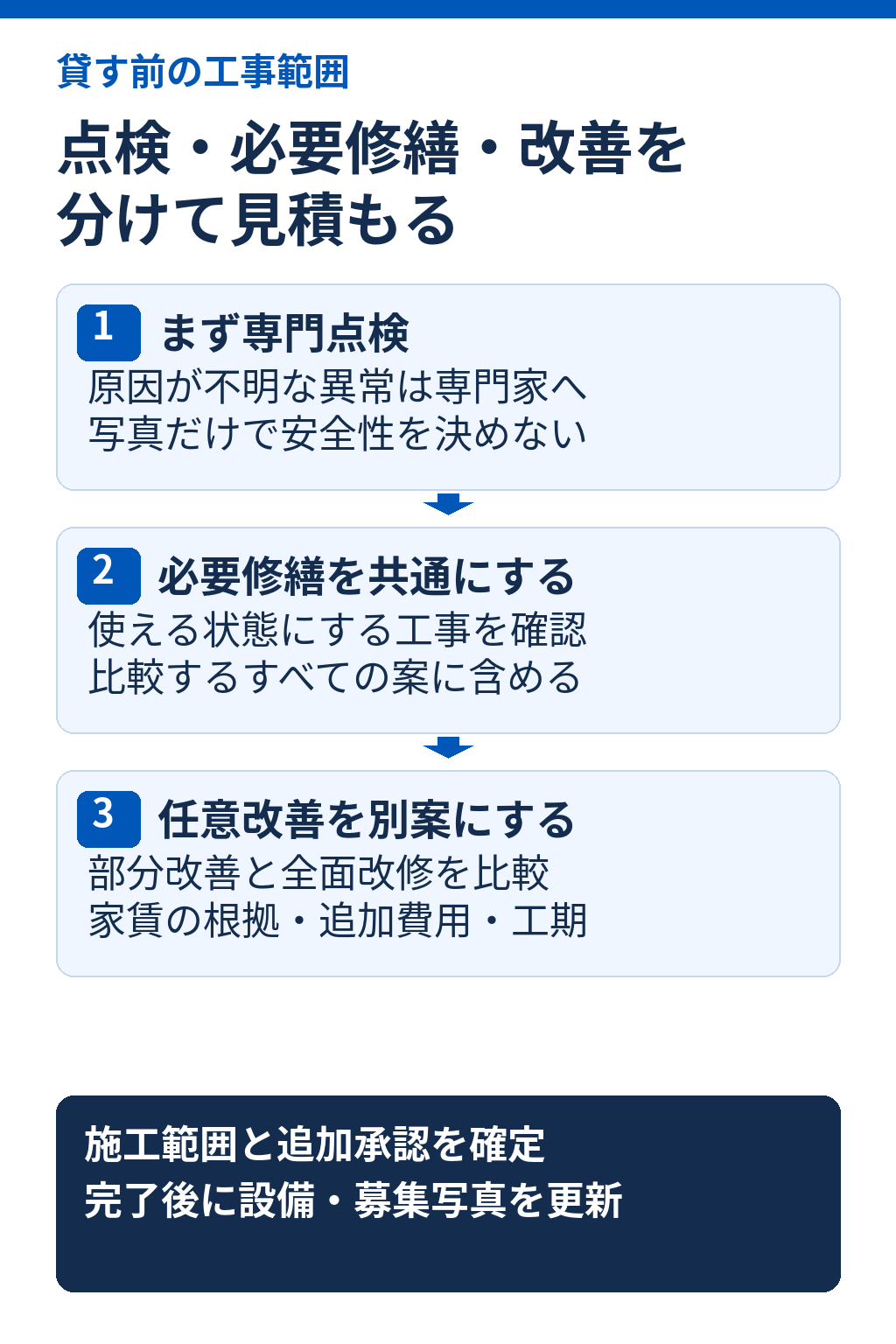

貸す前の工事は、専門点検、必要修繕、任意改善に分ける。原因不明の異常は専門家へ確認し、必要修繕をすべての案へ含める。任意改善は部分改善と全面改修を別案にし、家賃根拠、追加費用、工期を比べる。施工範囲と追加承認を確定し、工事完了後に設備情報と募集写真を更新する。
現況の例先に行うこと工事を決める条件
天井に雨染みがある管理会社から原因調査を手配。必要に応じ建築・防水の専門家へ発生源と補修範囲を確認。クロス張替えだけの発注は保留
設備が使えない設備業者に原因・修理可否・部品供給を確認修理と交換の範囲、費用、工期を比較
設備は使えるが古い点検・修理履歴と今後の対応を確認使用継続、部分交換、更新の条件を比較。年数だけで一律交換しない
内装の色やデザインが古く感じる募集担当に競合物件と内見時の反応を確認必要修繕と別案にし、改善の目的が具体的なら予算比較へ

国土交通省の「民間賃貸住宅の計画修繕ガイドブック 事例編」は、劣化への修繕と性能向上の選択を分けて紹介しています。点検・必要修繕・任意改善の3区分は、大家が見積依頼を整理するためのものです。法令上の検査や個別建物の診断に代わるものではありません。

退去者の負担と、大家の貸出準備を切り分ける

原状回復の費用負担は、契約、損傷の原因、経過年数、施工範囲を踏まえて整理します。一方、次の募集では、借主負担にできるかにかかわらず、貸し出す状態と設備を確認する必要があります。精算の合意を待つ間も、撤去前の状態を記録したうえで点検や見積取得を進められます。

国土交通省の原状回復ガイドラインで扱う負担整理と、物件の性能や見栄えを改善する工事を混ぜないようにします。管理会社には「精算上の負担」と「再募集に必要な作業」を別々に説明してもらってください。

これから自宅や相続した家を初めて貸す場合も、同じ順で現況を確認します。自分が生活できていたことだけでは、募集する設備や引渡し状態まで決まりません。残す設備と撤去する物を確定し、使えると案内する設備の状態を確認します。

必要修繕のみ・部分改善・全面改修を同じ条件で比べる

以下は工事範囲の決め方を示す架空例です。点検で漏水の原因修繕と給湯器交換が必要と判明した部屋を想定しています。各案にこの必要修繕を含め、追加する工事の目的と、見積もりを確定する条件を比べます。金額と期間は、物件ごとに見積もります。

比較項目必要修繕のみ部分改善を追加全面改修
共通の工事原因を確認した漏水修繕と給湯器交換同左。必要修繕を省かない同左。必要修繕を省かない
任意の追加使用できる内装と設備を残す傷みが目立つ居室の内装を更新内装と設備を広く更新。間取り変更は別途可否確認
募集の考え方現状の内装・設備を正確に説明改善する居室が募集上の課題か確認全面改修後の家賃と借り手の需要を確認
工期の比較共通工事の開始・完了と点検日を確認追加工事で完了日が延びるか確認設計・資材納期・施工・完了確認まで含める
選ぶ根拠必要修繕後の状態で募集条件が成立する限定した改善の目的と追加費用が説明できる部分改善では不足する根拠と資金余力がある
保留する条件修繕後も原因や使用可否が不明「印象が良くなる」以外の根拠がない高い査定家賃だけで、工事範囲や工期が未確定

同じ工事を組み合わせることで費用や日程が変わる場合は、業者に別案の総額を出してもらいます。「まとめた方が安い」という説明だけで追加工事を決めず、別々に行う場合との差額と、いま実施する必要性を確認してください。

区分マンションでは工事できる時間、共用部分との境界、管理規約や承認手続も先に確認します。希望する工事が実施できる前提で、募集開始日や家賃を確定させないようにします。

任意の改善は、家賃査定の根拠と予算で選ぶ

設備を新しくしただけで、家賃が上がるとは限りません。募集担当者には「改善前と改善後で比較した成約事例」「設備の違いが内見や申込にどう関係するか」「家賃を据え置く場合の募集見込み」を尋ねます。高い募集家賃の事例と、実際に契約が決まった家賃は区別してください。

例えば独立洗面台を追加するなら、想定する借り手、既存の洗面設備の状態、設置スペース、給排水工事の範囲を確認します。競合の設備だけをまねても、家賃帯や間取りが違えば同じ効果は期待できません。根拠が薄い場合は、必要修繕を中心にした案を残して比較します。

査定は金額だけでなく根拠を比べます。確認する資料と質問は賃貸査定の比較方法で整理できます。

家賃はいくらで貸せる?募集賃料と査定根拠の比較方法

予算と手残りの確認では追加工事費に加え、工事中に家賃が入らない期間や導入後の維持費も見ます。家賃が上がらない場合でも支払えるかを確認し、必要修繕まで削らなければ資金が足りない案は、追加改善の範囲から見直します。

見積依頼は、残す物と追加工事の条件まで伝える

見積依頼には、修理・交換する物、残す設備、撤去する物、仕上げの仕様を含めます。図面と写真に対応する形で施工箇所を説明すると、会社ごとの提案を比べやすくなります。点検の依頼範囲と工事契約の範囲も分けてください。

見積項目依頼時に伝える具体例回答による判断
残す設備動作確認済みのエアコンは継続使用する案も見積もる継続が難しい理由が出たら、点検結果と交換案を確認
撤去・処分既存設備や残置物の撤去と処分費を含める別料金なら総額へ追加して比較
追加工事解体後に下地不良が判明した場合の報告・承認方法内容と金額を説明し、承認後に進める条件を確認
工期・完了着工条件、資材納期、完了確認、手直しの予定募集可能な状態と引渡し日が説明できなければ日程確定を待つ
保証・不具合対応対象工事と設備の保証、連絡先を分ける施工と製品のどちらの窓口か不明なら発注前に確認
STEP
現況を記録し、異常の点検先を決める

写真、設備一覧、過去の修理履歴をそろえます。専門判断が必要な不具合は原因調査を先に依頼します。

STEP
必要修繕を共通条件にする

各見積もりに同じ必要修繕を含めます。使用可能な状態になるか説明できなければ、追加改善の契約を待ちます。

STEP
任意の改善を別案で比較する

部分改善と全面改修の追加費用、工期、家賃査定の根拠を確認します。目的のない追加項目は見直します。

STEP
承認条件を決めて発注し、完了を確認する

追加工事の事前承認、完了確認、手直しを含めて合意します。施工後は設備一覧、募集写真、募集条件を更新し、未完了の工事を完成済みと案内しないようにします。

依頼先を探す場合は、管理会社の手配範囲を確かめたうえで、賃貸物件の工事に対応する会社へ同じ仕様を示します。一般の相談先としてホームプロの賃貸リフォーム会社紹介があります。所在地、物件種別、希望工事に対応できるかを確認し、紹介サービスの利用と実際の工事契約を分けて判断してください。

貸す前の工事でよくある疑問

使える設備でも古ければ交換すべきですか?

一律には決まりません。点検結果、修理や部品の見通し、貸出後の対応、借り手の需要を確認します。古いという理由だけで全面交換せず、継続使用案と更新案の条件を比べます。

現況のまま貸すと伝えれば、修繕を省けますか?

現況という表示だけで、あらゆる修繕義務や安全上の問題がなくなるとは判断できません。設備の状態と契約条件を具体化し、法的な取扱いが不明なら専門家へ確認してください。

退去精算が終わるまで見積もりを取れませんか?

状態を記録したうえで、点検や見積取得を進めることはできます。借主への請求額の確定と大家の工事発注を区別し、撤去によって精算に必要な資料を失わないようにしてください。

まとめ

工事範囲は、点検、必要修繕、任意改善の順で決めます。必要修繕をそろえた複数案を比較し、追加費用と工期に見合う根拠がある工事を選んでください。見積もりの総額が分かっても、原因、施工範囲、追加工事の承認条件が不明なら、契約前に不明点を解消することが大切です。
